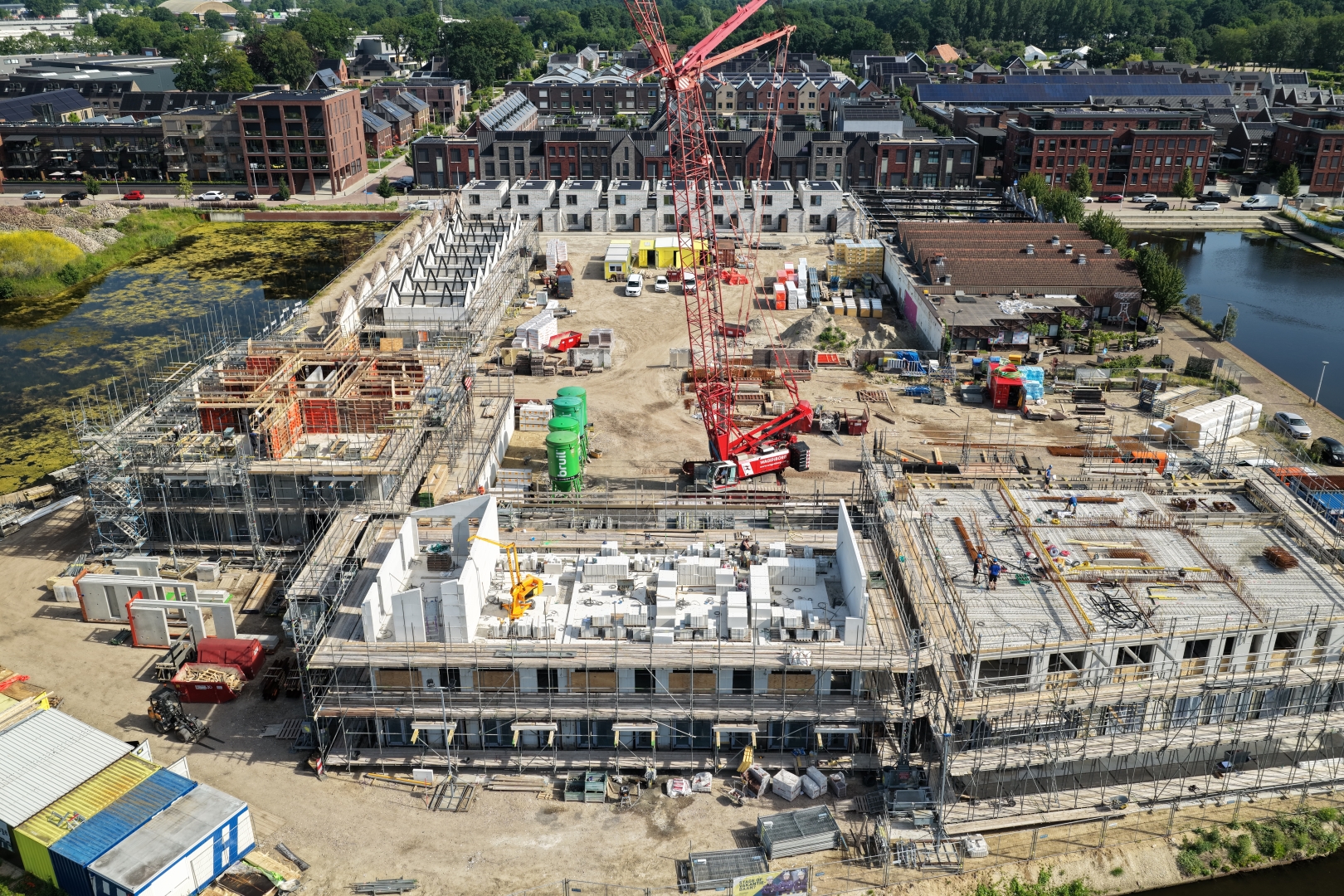

Voor meeste woningbouwplannen in Almelo aansluiting beschikbaar

Coteq maakte op maandag 28 september bekend welke woningen die zijn aangevraagd voor de overgangsregeling direct kunnen worden aangesloten. Ontwikkelaars en gemeenten konden bouwplannen via die regeling indienen, die tot en met 2029 gebouwd worden. Uit de regeling blijkt dat voor ruim 1.200 geplande woningbouwprojecten in Almelo voldoende transportcapaciteit beschikbaar is op het elektriciteitsnet. De gemeente Almelo is blij met het inzicht, maar vindt de uitkomsten van de overgangsregeling van netbeheerder Coteq een tegenvaller.

Almelo heeft twee hoog- en middenspanningsstations waar woningen op aangesloten worden: station Urenco en station Mosterdpot. Voor alle 642 woningen die worden aangesloten op station Almelo Urenco is voldoende capaciteit beschikbaar. Voor 465 van de 1.047 aanvragen die onder station Almelo Mosterdpot vallen, is aanvullende capaciteit nodig. Omdat de meeste van deze projecten pas vanaf 2029 worden opgeleverd, biedt dit ruimte om de benodigde netuitbreiding en eventuele tijdelijke oplossingen verder uit te werken. Aan uitbreiding van station Mosterdpot wordt inmiddels volop gewerkt.

De gemeente Almelo onderstreept dat de uitkomsten van de regeling een tegenvaller zijn.

Wethouder Ovemeen-Bakhuis: "Natuurlijk weten we dat de druk op het elektriciteitsnet landelijk groot is, maar we hadden gehoopt dat al onze woningbouwplannen volgens planning door konden gaan. Nu lijkt het erop dat een deel vertraging oploopt, of dat we creatieve maatregelen moeten nemen om de planningen in stand te houden. Tegelijkertijd verandert dit tijdelijke probleem niets aan onze ambitie om Almelo verder te laten groeien. De behoefte aan woningen blijft groot en we blijven ons inzetten om al die woningen ook daadwerkelijk te realiseren."

De gemeente gaat de komende periode samen met Coteq, projectontwikkelaars, woningcorporaties, de provincie en andere partners onderzoeken welke mogelijkheden er zijn om de gevolgen van de beperkte netcapaciteit en vertraging op ontwikkelplannen zo veel mogelijk te beperken.

Daarbij wordt niet alleen gekeken naar traditionele oplossingen zoals uitbreiding van het elektriciteitsnet, maar ook naar innovatieve en creatieve maatregelen.

"We zullen daarbij ook buiten de gebruikelijke paden kijken", aldus de wethouder. "Denk aan slimme energiesystemen, tijdelijke accu’s, energieopslag, netbewuste gebiedsontwikkeling en andere oplossingen die helpen om woningbouw mogelijk te maken. We willen geen kansen laten liggen."

De gemeente ziet de uitkomsten van de overgangsregeling als een belangrijk signaal dat de energietransitie, woningbouw en economische ontwikkeling steeds sterker met elkaar verbonden zijn. Almelo blijft daarom actief in gesprek met alle betrokken partijen om ruimte te creëren voor nieuwe woningen en andere ontwikkelingen die belangrijk zijn voor de toekomst van de stad. Zo ook voor de nieuwbouw en uitbreiding van hoogspanningsstations waar dat nodig is.

"Onze inwoners hebben behoefte aan betaalbare woningen en onze stad heeft ruimte om verder te groeien. Die ambitie blijft overeind staan. De komende tijd onderzoeken we alle mogelijkheden om de vertraging in de uitvoering van onze plannen zoveel mogelijk te beperken.", aldus wethouder Overmeen-Bakhuis.
